30.01.2026

Новые нацпроекты: итоги 2025 года

Какие нацпроекты получили дополнительные средства в четвертом квартале? Удалось ли вовремя профинансировать «Эффективную транспортную систему»? У каких нацпроектов было зафиксировано отставание темпов финансирования?

PDF
Digest_dt
Digest_mob

Бюджетное исполнение национального проекта «Эффективная транспортная система» по итогам 2025 года составило 99,99%, объем поступивших в него федеральных средств достиг 146,3 млрд руб., следует из данных Минфина. Эти показатели были выше, чем у комплексного плана в 2024 году (99,6%; 142,7 млрд руб.). Около 30,5% годового финансирования направили в новый нацпроект лишь в декабре. Кроме того, в четвертом квартале «Эффективной транспортной системе» повысили планку финансирования на 2025 год на 8,5%. Сильнее всего увеличили расходы на «Развитие опорной сети железных дорог» (в 17,5 раз к уровню на конец третьего квартала, до 6,9 млрд руб.), наиболее значительно снизили — «Развитию опорной сети морских портов» (почти в 148 раз, до 7,8 млн руб.). Для железнодорожного федпроекта это стало следствием позднего появления в составе нацпроекта, для портового — итогом предыдущего пересмотра планов в сторону кратного роста.

Восемь из девяти федеральных проектов «Эффективной транспортной системы» по итогам 2025 года исполнили на 100%, исключением стало «Развитие пунктов пропуска через Государственную границу Российской Федерации» (99,96%; 33,9 млрд руб.). Из-за низкого уровня бюджетного исполнения к началу четвертого квартала (32,5%) мы относим последний проект к проектам, чьи темпы финансирования в 2025 году отставали. Также в эту категорию вошли, по нашей оценке, «Развитие опорной сети морских портов» и «Развитие высокоскоростных железнодорожных магистралей» вследствие сильного сокращения планки вложений в последнем квартале. При этом во всех трех случаях мы не видим значительных угроз для дальнейшей более планомерной реализации мероприятий.

Национальный проект «Инфраструктура для жизни» по итогам 2025 года был исполнен на 99,98% (1,29 трлн руб.) против 99,9% (865,4 млрд руб.) в 2024‑м у предшественников — «Безопасных качественных дорог» и «Жилья и городской среды». В отличие от «Эффективной транспортной системы», «Инфраструктуру для жизни» финансировали более равномерно — в декабре было доведено 14,8% годового финансирования (191,5 млрд руб.). Нацпроекту тоже увеличили планку финансирования на 2025 год в четвертом квартале: на 2,7% к уровню на конец третьего. Дополнительные средства предусмотрели на «Развитие федеральной сети» (+7,8%, до 717 млрд руб.) и «Региональную и местную дорожная сеть» (+2,8%, до 365,8 млрд руб.). В то же время финансирование снизили для восьми федпроектов из 11‑ти — сильнее всего для «Развития общественного транспорта» (—51,7%, до 20,6 млрд руб.).

Бюджетного исполнения 100% в 2025 году в составе «Инфраструктуры для жизни» достигли пять федеральных проектов, крупнейшим из которых было «Жилье» (33,8 млрд руб.). Самый низкий уровень исполнения по итогам года зафиксирован у федерального проекта «Формирование комфортной городской среды»: 99,8% (60 млрд руб.). Проектами, чьи темпы финансирования в 2025 году отставали, согласно нашей методике оценки, стали «Общесистемные меры развития дорожного хозяйства», «Модернизация коммунальной инфраструктуры», «Развитие общественного транспорта» и «Жилье». Первые три — из‑за заметного сокращения вложений в последнем квартале, четвертый — из‑за низкого уровня бюджетного исполнения в течение трех кварталов (несмотря на то, что в конце года ситуация исправилась).

До 18 национальных проектов, финансируемых из федерального бюджета, довели по итогам 2025 года 99,8% запланированных средств, или 5,96 трлн руб. Это было лучше, чем в 2024 году для 15 нацпроектов прежней формации (99,6%; 3,31 трлн руб.). Планку финансирования на 2025‑й для нацпроектов в четвертом квартале снизили на 1,5%, до 5,97 трлн руб. Рост вложений коснулся семи нацпроектов, наиболее значительным он был у «Кадров» (+14%, до 23,9 млрд руб.). В свою очередь, федеральные расходы в четвертом квартале были уменьшены 11 нацпроектам, сильнее всего — «Средствам производства и автоматизации» (—42,7%, до 11,8 млрд руб.).

Наибольшее бюджетное исполнение зафиксировано по итогам 2025 года у нацпроекта «Новые технологии сбережения здоровья» (100%; 4,8 млрд руб.), наименьшее — у «Новых материалов и химии» (94,2%, 5,7 млрд руб.). К нацпроектам с отстающими темпами финансирования в течение года мы отнесли «Средства производства и автоматизации», «Технологическое обеспечение продовольственной безопасности», «Экологическое благополучие», «Беспилотные авиационные системы» и «Новые материалы и химия». Для первых двух был характерен низкий уровень исполнения большую часть года и значительное сокращение средств в четвертом квартале, для трех последних — сокращение средств. Большинство этих проектов реализуется первый год, поэтому для них отставание пока естественно.

Из 109 федеральных проектов, которые получали средства из федерального бюджета, 100% исполнения по итогам 2025 года смогли достичь 48 шт., крупнейшим из которых была «Поддержка семьи» (2,68 трлн руб.; входит в нацпроект «Семья»). Наименьший уровень исполнения наблюдался у федерального проекта «Борьба с сахарным диабетом» (91,2%; 8,5 млрд руб.; нацпроект «Продолжительная и активная жизнь»), что, возможно, связано со сложностями первого года реализации. Рекордные пересмотры финансирования в четвертом квартале 2025 года были зафиксированы у федеральных проектов «Развитие опорной сети железных дорог» (рост в 17,5 раз, до 6,9 млрд руб.; нацпроект «Эффективная транспортная система») и «Создание зарубежной инфраструктуры» (снижение в 594 раза, до 2,4 млн руб.; нацпроект «Международная кооперация и экспорт»).

В 2026 году на нацпроекты собираются потратить на 19,9% больше федеральных средств, чем в 2025‑м, или 7,15 трлн руб. Одной из причин роста станет увеличение их количества с 18‑ти до 20 шт. Новые нацпроекты относятся к развитию космической деятельности и к технологическому обеспечению биоэкономики. В свою очередь, федеральные вложения в национальные проекты «Эффективная транспортная система» и «Инфраструктура для жизни» в 2026 году могут вырасти на 25,3% и на 5,5% к уровню фактических расходов прошлого года, до 183,3 млрд руб. и 1,36 трлн руб. соответственно.

«Эффективная транспортная система» ускорилась в декабре

Бюджетное исполнение национального проекта «Эффективная транспортная система» по итогам 2025 года составило 99,99%, что, согласно данным Минфина, соответствовало поступлению 146,3 млрд руб. федеральных средств.

Для сравнения, в 2024 году на мероприятия предшественника этого нацпроекта — комплексного плана модернизации и расширения магистральной инфраструктуры — перевели 142,7 млрд руб. (99,6%). Формально рост федеральных вложений за год по отношению к комплексному плану составил 2,5%.

Но один из крупнейших получателей прошлого года — «Развитие железнодорожной инфраструктуры Центрального транспортного узла» (37,2 млрд руб. год назад) — в 2025 году в «Эффективной транспортной системе» отсутствовал, его включили в состав «Инфраструктуры для жизни». Кроме того, добавились новые федеральные проекты, касающиеся ВСМ, государственной границы и внутренних водных путей. Таким образом, рост вложений по отношению к комплексному плану у нового нацпроекта еще более значительный.

Из-за относительно низкого уровня бюджетного исполнения в течение 2025 года пик финансирования «Эффективной транспортной системы» пришелся на декабрь, когда в нее поступило 30,5% запланированных на год вложений, или 44,6 млрд руб. Всего за четвертый квартал 2025‑го в нацпроект было переведено 53,6% годовых вложений.

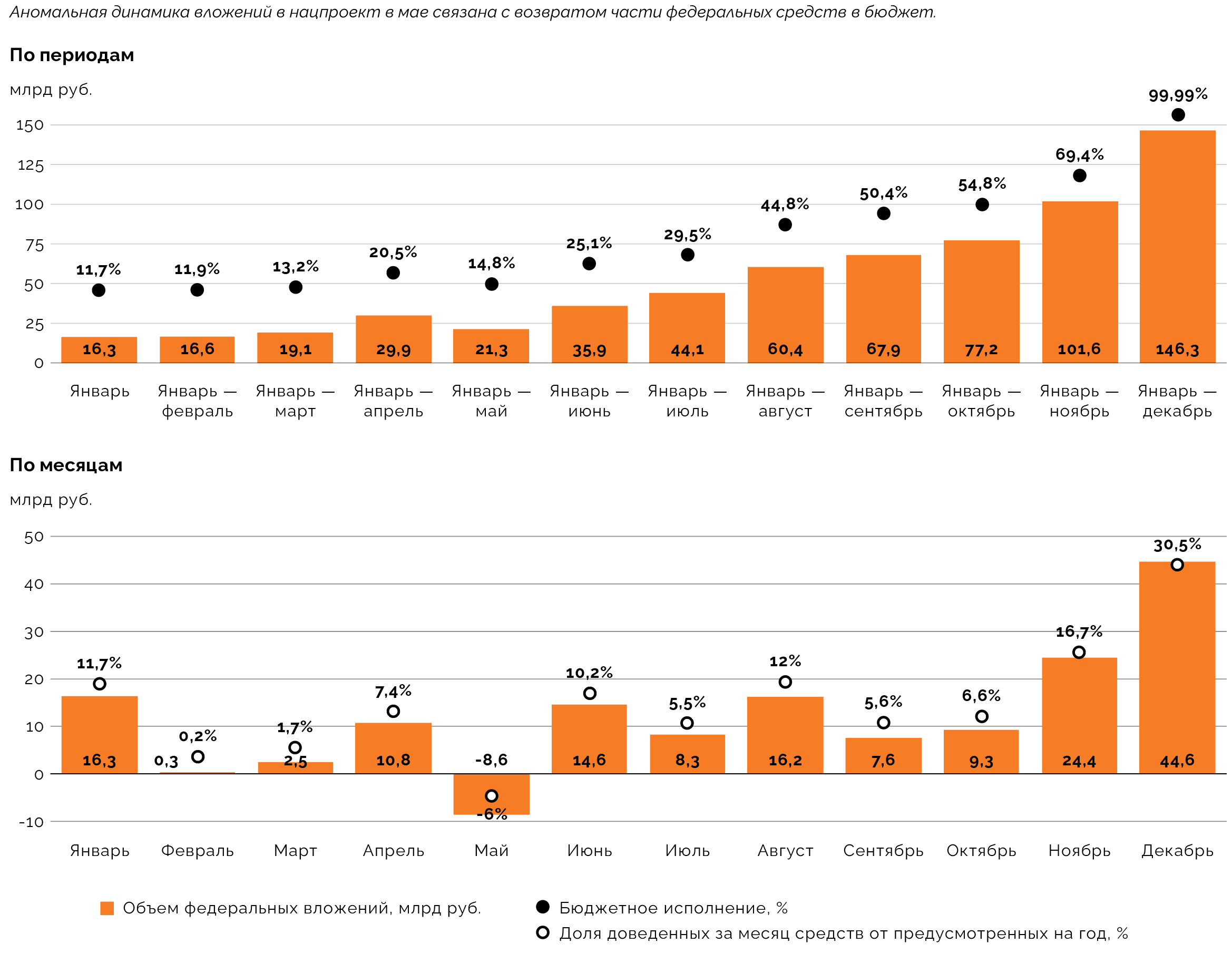

Федеральные вложения в нацпроект «Эффективная транспортная система» и его исполнение в 2025 году
Федеральные вложения в нацпроект «Эффективная транспортная система» и его исполнение в 2025 году

Источник: данные Минфина, расчеты и анализ Sherpa Group

Планку федерального финансирования «Эффективной транспортной системы» в течение четвертого квартала 2025 года увеличили на 8,5%, до 146,3 млрд руб. Рост запланированных ранее вложений наблюдался для «Развития опорной сети железных дорог» (в 17,5 раз к уровню конца третьего квартала, до 6,9 млрд руб.), «Развития Большого Северного морского пути» (+11,3%, до 64,5 млрд руб.) и «Развития опорной сети аэродромов» (+4%, до 30,2 млрд руб.).

Снижение планки финансирования в последнем квартале года коснулось тоже трех проектов: «Развития опорной сети морских портов» (—99,3%, до 7,8 млн руб.), «Развития высокоскоростных железнодорожных магистралей» (—73,9%, до 211,7 млн руб.) и «Развития опорной сети внутренних водных путей» (—9,5%, до 10 млрд руб.).

Для проекта, касающегося морских портов, снижение средств в 148 раз не нарушает планов, так как еще в проекте бюджета на 2025 год в него планировали направить 5 млн руб., но в течение года заметно меняли эту планку финансирования.

Проекту, направленному на развитие ВСМ, средства сократили не только в четвертом, но и в третьем квартале (тогда почти в 20 раз). Всего за 2025-й доведено 211,7 млн руб. из 16,2 млрд руб., запланированных в начале года. Такое сокращение планки расходов пока, на наш взгляд, не создает значительных рисков для проекта: основной объем федеральных средств запланирован на 2026 год (22,9 млрд руб.) и они не являются главным источником вложений.

В свою очередь, для «Развития опорной сети внутренних водных путей» сокращение вложений было не вполне ожидаемым, так как этот проект показывал один из самых высоких уровней исполнения в рамках нацпроекта в конце третьего квартала (74,4%). Вероятно, объем федеральных средств на 2025 год уменьшили, так как эти вложения будут востребованы в более поздние периоды (проект реализовывался первый год).

Какими были федеральные расходы на национальные проекты к началу октября, можно узнать в аналитическом обзоре «Новые нацпроекты: итоги трех кварталов 2025 года».

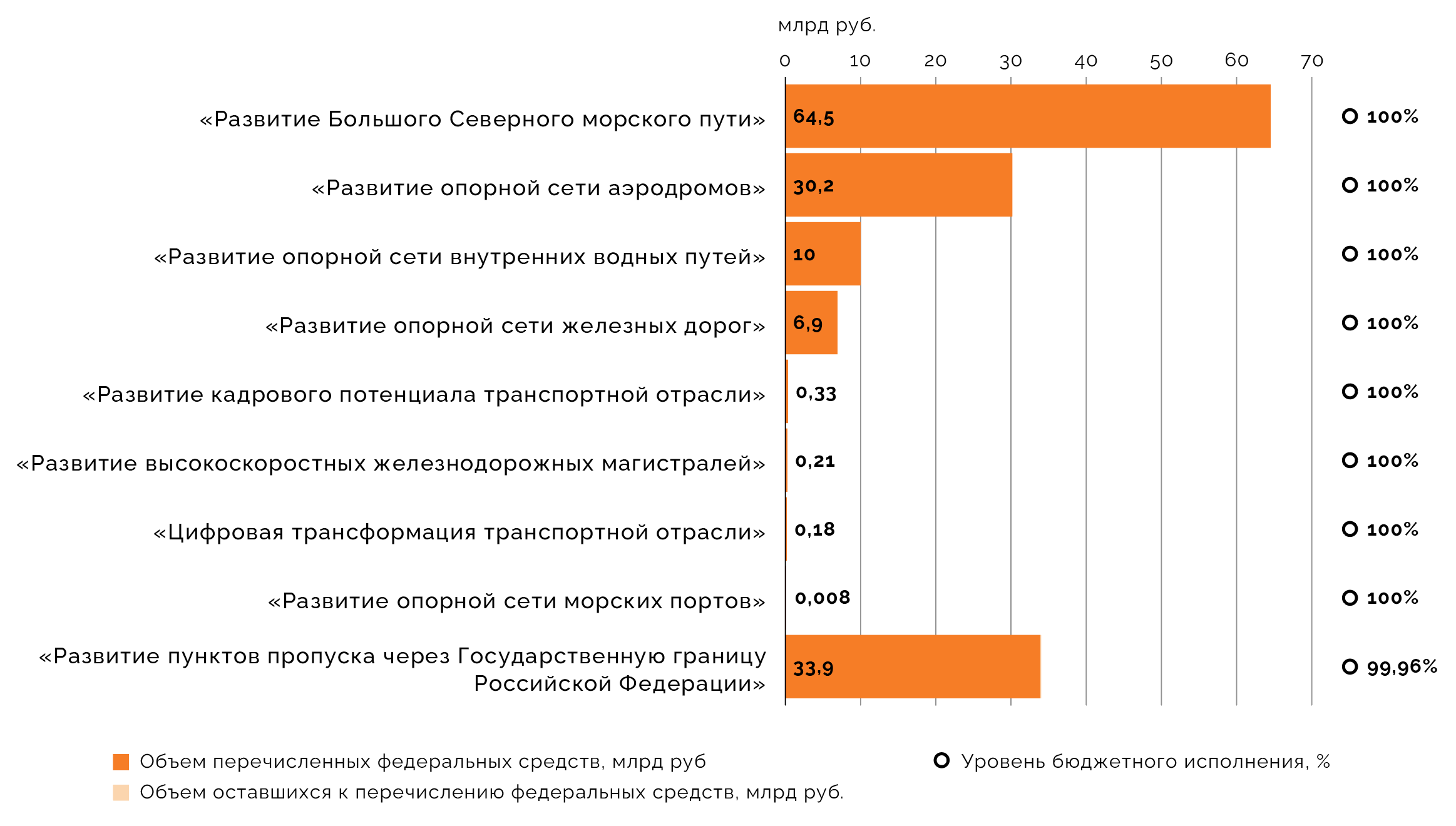

По итогам 2025 года бюджетное исполнение на уровне 100% зафиксировано у восьми федеральных проектов «Эффективной транспортной системы» из девяти. Исключение — «Развитие пунктов пропуска через Государственную границу Российской Федерации» с 99,96% доведенных средств, что тоже высокий результат. В этот федеральный проект было переведено 33,9 млрд руб. и он также финансировался первый год.

Исполнение федеральных проектов нацпроекта «Эффективная транспортная система» в 2025 году
Исполнение федеральных проектов нацпроекта «Эффективная транспортная система» в 2025 году

Источник: данные Минфина, расчеты и анализ Sherpa Group

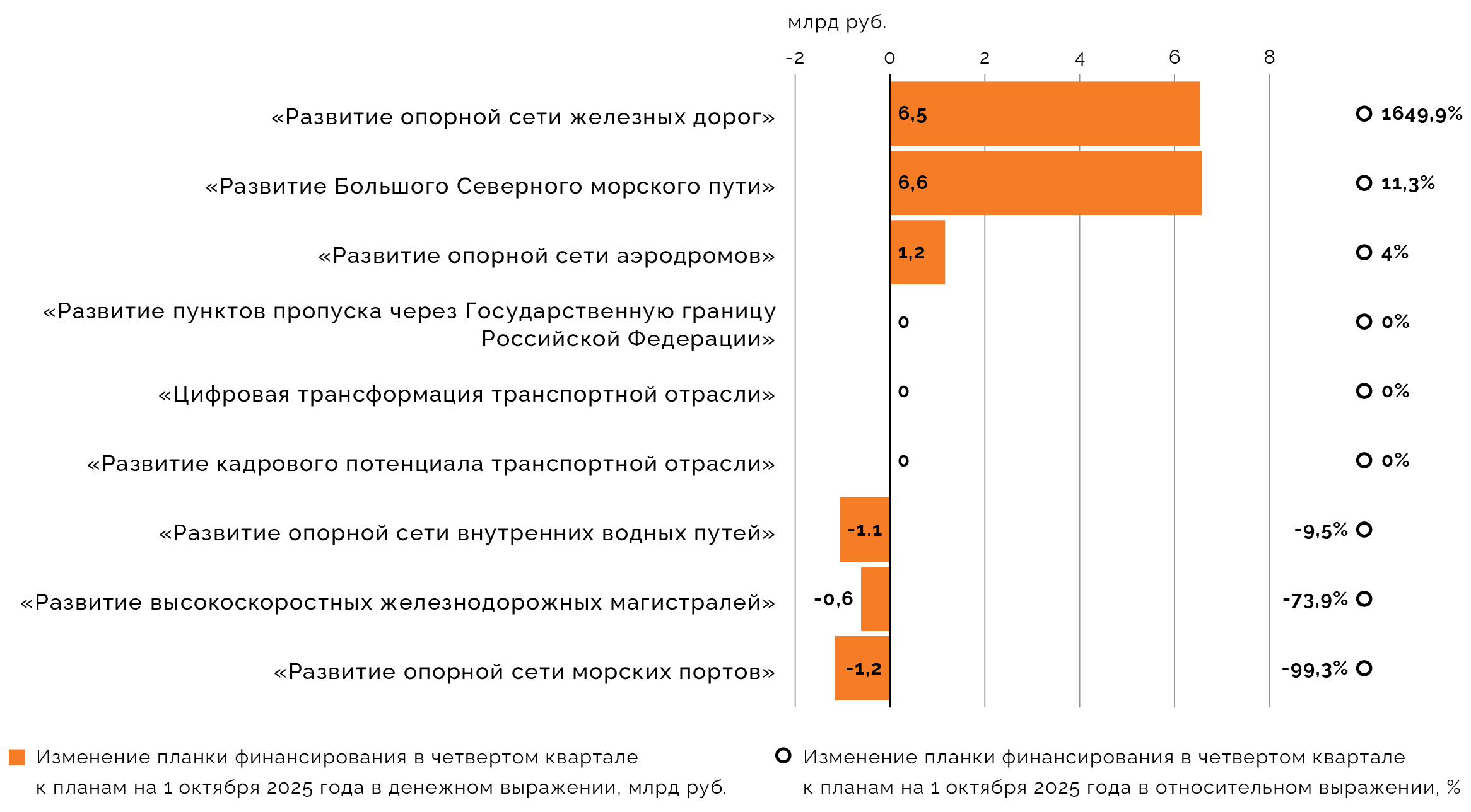

Пересмотр в четвертом квартале планов федерального финансирования «Эффективной транспортной системы» на 2025 год
Пересмотр в четвертом квартале планов федерального финансирования «Эффективной транспортной системы» на 2025 год

Источник: данные Минфина, расчеты и анализ Sherpa Group

Как и в прошлые годы, мы проанализировали темпы финансирования национальных и федеральных проектов в течение года. К ускоренно финансируемым относились проекты, чье исполнение в конце третьего квартала превышало 70%, либо которым активно добавляли средства в конца года (более 5%). К финансируемым с отставанием — проекты с исполнением ниже 50% по итогам третьего квартала или с сокращением финансирования в конце года более чем на 5% (в прошлые годы таким способом достигались высокие уровни исполнения для медленно финансируемых проектов).

К федеральным проектам «Эффективной транспортной системы» с отставанием финансирования в 2025 году, по нашей оценке, относились «Развитие пунктов пропуска через Государственную границу Российской Федерации» (из‑за низкого уровня исполнения к началу четвертого квартала), «Развитие опорной сети морских портов» и «Развитие высокоскоростных железнодорожных магистралей» (последние два из‑за сокращения планки финансирования).

К федеральным проектам с опережающим финансированием относились «Цифровая трансформация транспортной отрасли» (досрочно исполнен к началу четвертого квартала), «Развитие кадрового потенциала транспортной отрасли» (был досрочно исполнен по итогам полугодия, затем ему предусмотрели дополнительные средства), «Развитие Большого Северного морского пути» (из‑за роста вложений в четвертом квартале) и «Развитие опорной сети железных дорог».

Последний федеральный проект является исключением среди ускоренно финансируемых. До начала мая федеральные средства на него в бюджетной росписи не предусматривались. Потом в течение полугода «Развитие опорной сети железных дорог» финансировали крайне медленно: так, по итогам 11 месяцев 2025 года у него наблюдалось наименьшее исполнение в составе «Эффективной транспортной системы» (0,7%). Частично такой результат был связан с кратным повышением планки финансирования в последнем квартале. В течение декабря до проекта ускоренно довели оставшиеся 99,3% средств и год он закончил со 100%-ным исполнением. Поэтому с учетом обстоятельств появления и финансирования проекта, его с оговорками можно считать проектом с опережающим финансированием.

В наступившем году в рамках мероприятий нацпроекта предстоит освоить еще больше федеральных средств: на «Эффективную транспортной систему» в утвержденном бюджете на 2026 год предусмотрено 183,3 млрд руб., что означает рост вложений относительно 2025 года на 25,3%.

Распределение проектов «Эффективной транспортной системы» по темпам освоения средств в 2025 году
Распределение проектов «Эффективной транспортной системы» по темпам освоения средств в 2025 году

Источник: данные Минфина, анализ и оценка Sherpa Group

Равномерное финансирование «Инфраструктуры для жизни»

Бюджетное исполнение национального проекта «Инфраструктура для жизни» по итогам 2025 года составило 99,98%, что соответствовало доведению из федерального бюджета 1,29 трлн руб.

Вложения в этот национальный проект были более равномерными, чем у «Эффективной транспортной системы», но пик также пришелся на декабрь 2025 года (14,8% или 191,5 млрд руб.).

В 2024 году в нацпроекты-предшественники «Инфраструктуры для жизни» — «Безопасные качественные дороги» и «Жилье и городская среда» — направили 865,4 млрд руб. федеральных средств, или 99,9% предусмотренных расходов.

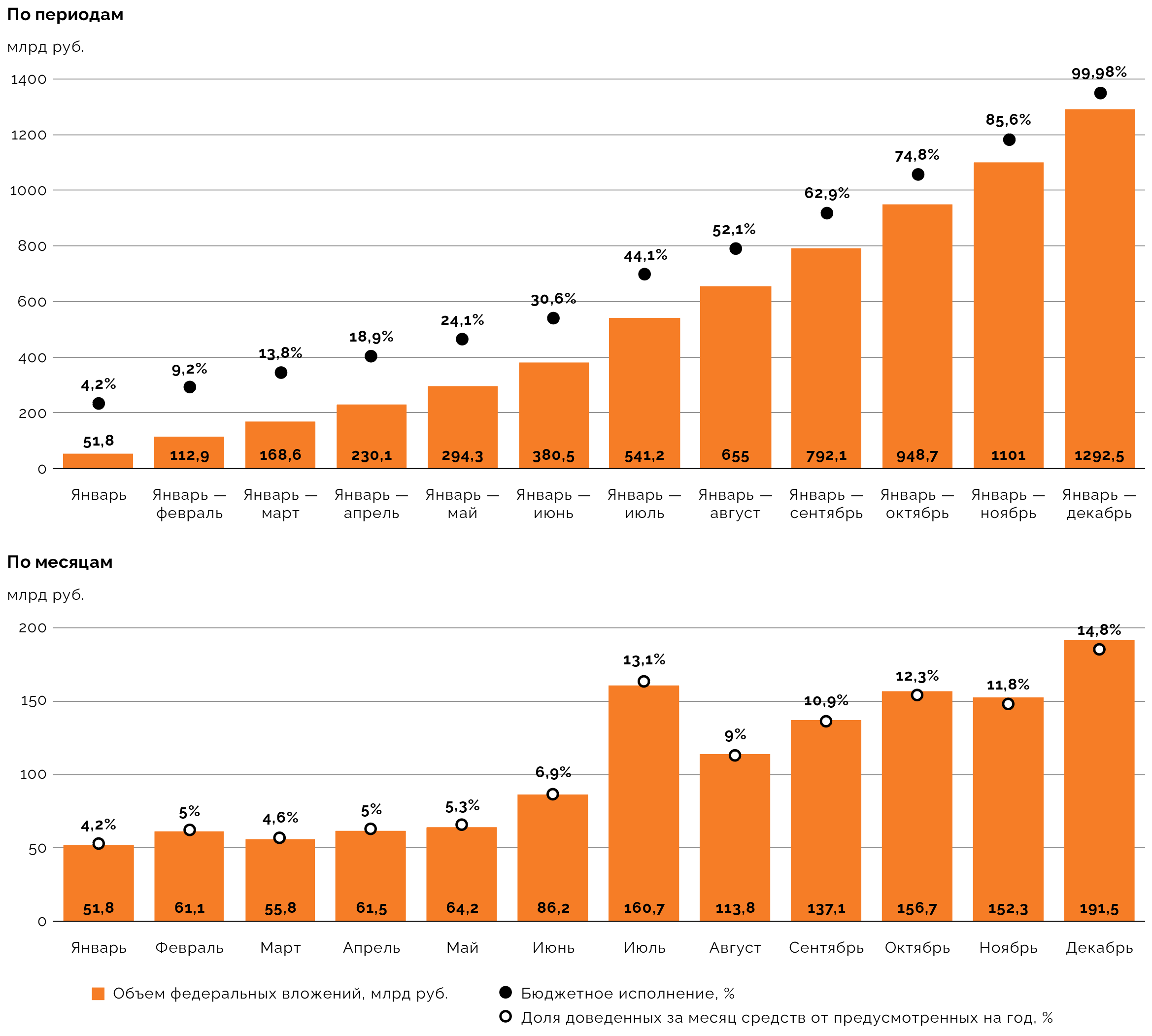

Федеральные вложения в нацпроект «Инфраструктура для жизни» и его исполнение в 2025 году
Федеральные вложения в нацпроект «Инфраструктура для жизни» и его исполнение в 2025 году

Источник: данные Минфина, расчеты и анализ Sherpa Group

В течение четвертого квартала 2025 года планку финансирования «Инфраструктуры для жизни» повысили на 2,7% к уровню на конец третьего квартала, до 1,29 трлн руб. Дополнительные средства получили только два федеральных проекта, оба из которых относятся к автодорожной сфере: «Развитие федеральной сети» (+7,8%, до 717 млрд руб.) и «Региональная и местная дорожная сеть» (+2,8%, до 365,8 млрд руб.).

Суммарно до этих автодорожных проектов довели в 2025 году 1,08 трлн руб., на 6,4% больше, чем планировали в начале года. По отношению к их аналогам в «Безопасных качественных дорогах» в 2024 году рост вложений составил 53,6%, но он, по нашей оценке, связан с включением в нацпроект большей доли регулярных расходов.

Сокращение планки финансирования в четвертом квартале 2025 году коснулось восьми федеральных проектов «Инфраструктуры для жизни». Впрочем, для пяти из них оно было меньше 5% и, скорее, представляло небольшую корректировку планов.

Уменьшение ранее запланированного уровня расходов более чем на 5% зафиксировано в последнем квартале для трех проектов: «Общесистемные меры развития дорожного хозяйства» (—6,7%, до 2,8 млрд руб.), «Модернизация коммунальной инфраструктуры» (—8.6%, до 43,6 млрд руб.) и «Развитие общественного транспорта» (—51,7%, до 20,6 млрд руб.).

Первый из этих проектов в прошлые годы в составе «Безопасных качественных дорог» финансировался более равномерно. «Модернизацию коммунальной инфраструктуры» стали реализовывать только с 2025 года и для первого года такие пересмотры расходов достаточно традиционны.

В свою очередь, «Развитие общественного транспорта» отставало по темпам вложений и ранее в составе БКД. Год назад в четвертом квартале 2024‑го планка финансирования этого федпроекта была уменьшена на 34,8%. Причинами такого сокращения, на наш взгляд, тогда могли стать высокая ключевая ставка, влияющая на интенсивность запуска проектов, и отсутствие синхронизации между частными компаниями и государством. Фактор высокой стоимости заемного финансирования сохранился и в 2025 году.

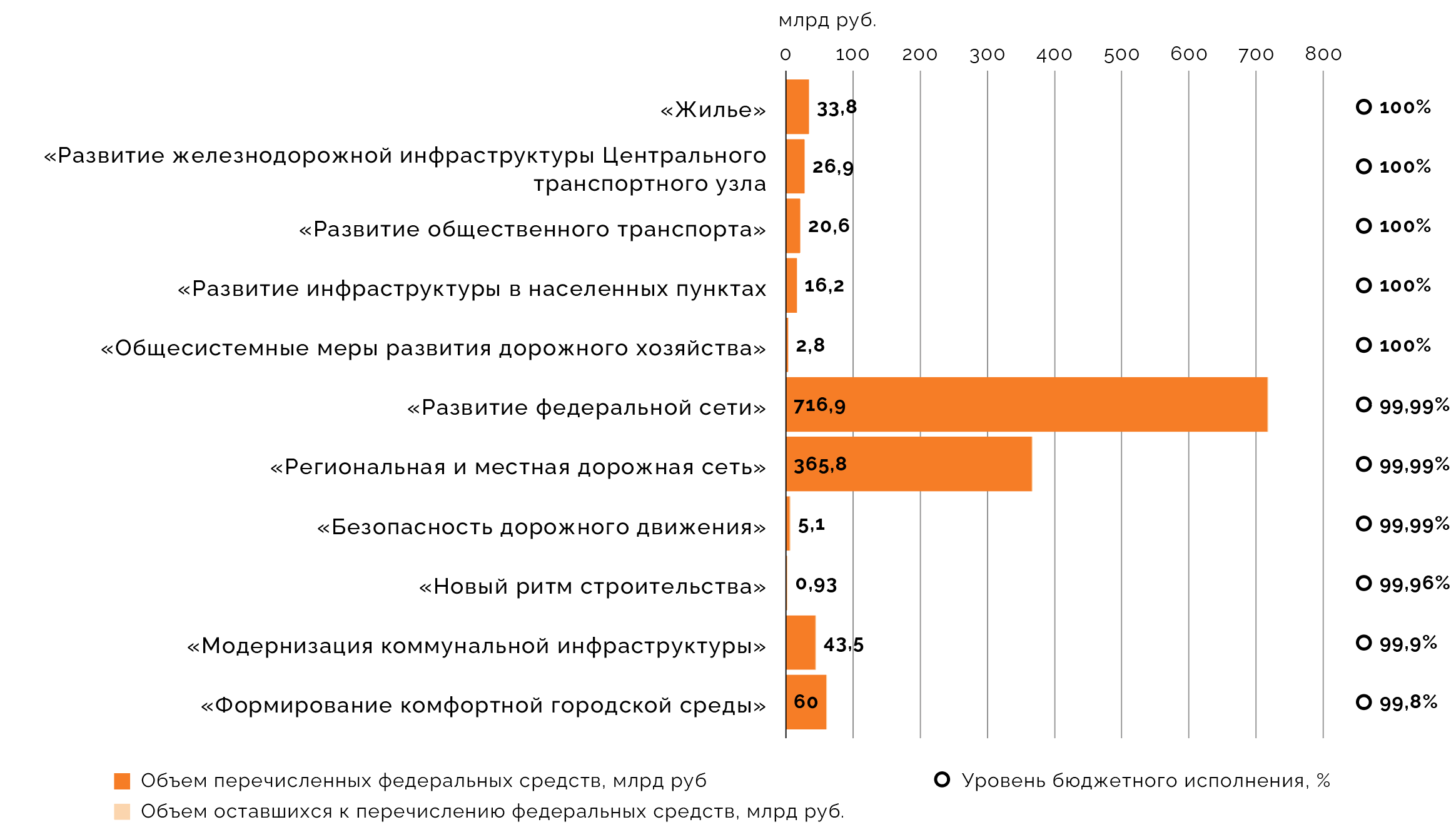

Исполнение федеральных проектов нацпроекта «Инфраструктура для жизни» в 2025 году
Исполнение федеральных проектов нацпроекта «Инфраструктура для жизни» в 2025 году

Источник: данные Минфина, расчеты и анализ Sherpa Group

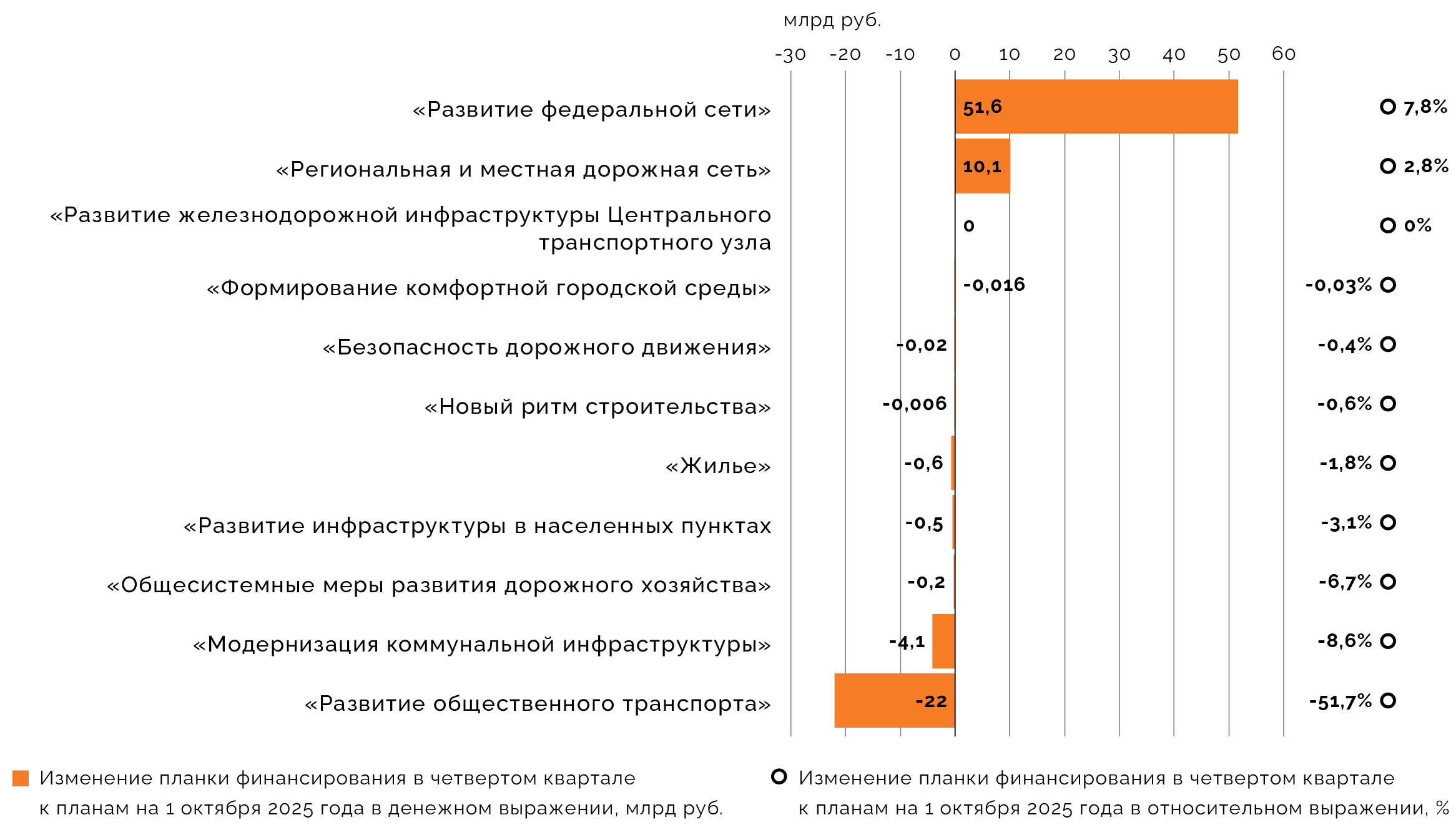

Пересмотр в четвертом квартале планов федерального финансирования «Инфраструктуры для жизни» на 2025 год
Пересмотр в четвертом квартале планов федерального финансирования «Инфраструктуры для жизни» на 2025 году

Источник: данные Минфина, расчеты и анализ Sherpa Group

По итогам 2025 года 100%-го уровня бюджетного исполнения достигли пять федеральных проектов «Инфраструктуры для жизни»: «Жилье» (33,8 млрд руб.), «Развитие железнодорожной инфраструктуры Центрального транспортного узла» (26,9 млрд руб.), «Развитие общественного транспорта» (20,6 млрд руб.), «Развитие инфраструктуры в населенных пунктах» (16,2 млрд руб.) и «Общесистемные меры развития дорожного хозяйства» (2,8 млрд руб.).

Исполнение федеральных проектов «Развитие федеральной сети» и «Региональная и местная дорожная сеть» составило в 2025 году 99,99%. Для сравнения, в 2024 году аналоги этих проектов были профинансированы на 99,99% и 99,92% соответственно.

Наименьший уровень бюджетного исполнения в составе нацпроекта наблюдался в минувшем году у «Формирования комфортной городской среды»: 99,8% (60 млрд руб.). Год назад он был профинансирован на 99,9% (50,6 млрд руб.). В целом его финансирование в этом году происходило достаточно планомерно.

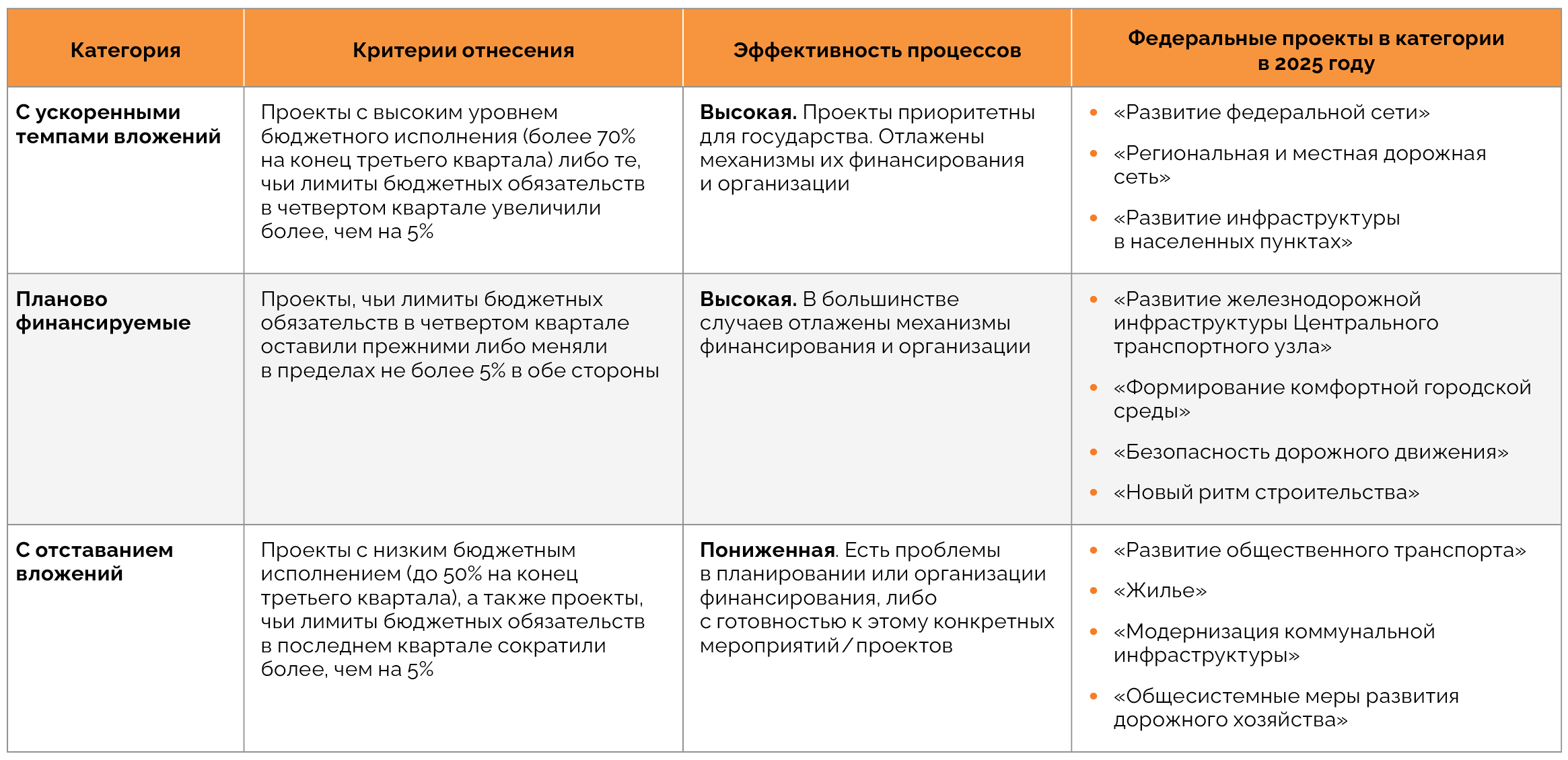

Распределение проектов «Инфраструктуры для жизни» по темпам освоения средств в 2025 году
Распределение проектов «Инфраструктуры для жизни» по темпам освоения средств в 2025 году

Источник: данные Минфина, анализ и оценка Sherpa Group

По нашей оценке, к проектам с отставанием финансирования в течение 2025 года в составе «Инфраструктуры для жизни» можно отнести четыре федпроекта: «Общесистемные меры развития дорожного хозяйства», «Модернизацию коммунальной инфраструктуры», «Развитие общественного транспорта» и «Жилье». Первые три отнесены к этой категории из‑за заметного пересмотра вложений в последние три месяца, четвертый — из‑за низкого уровня бюджетного исполнения на конец третьего квартала (38,1%).

В свою очередь, опережающее финансирование было характерно в 2025 году для проектов «Развитие федеральной сети» (из‑за существенного роста планки финансирования в четвертом квартале), «Региональная и местная дорожная сеть» (из‑за роста планки финансирования и высокого уровня исполнения на конец третьего квартала) и «Развитие инфраструктуры в населенных пунктах» (тоже из‑за высокого уровня исполнения).

В 2026 году в нацпроект «Инфраструктура для жизни», согласно утвержденным параметрам федерального бюджета, планируют направить 1,36 трлн руб. Это на 5,5% больше фактических федеральных расходов на нацпроект в минувшем году, то есть незначительно больше уровня ожидаемой ЦБ РФ инфляции (4–5%). Впрочем, в течение года традиционны пересмотры финансирования — и такое различие может увеличиться.

«Сбережение здоровья» лидирует с оговорками

Согласно данным Минфина, по итогам 2025 года до 18 национальных проектов, финансируемых из федерального бюджета, довели 5,96 трлн руб., что соответствовало 99,8% бюджетного исполнения. Для сравнения, 15 нацпроектов прежней формации в 2024 году исполнили на 99,6%, в них поступило 3,31 трлн руб.

Пик финансирования новых национальных проектов пришелся на декабрь, когда в них перечислили 14,8% годового объема средств (883,9 млрд руб.). В другие месяцы четвертого квартала финансирование было ниже среднемесячного по году уровня: 6,8–7,3% против 8,3%.

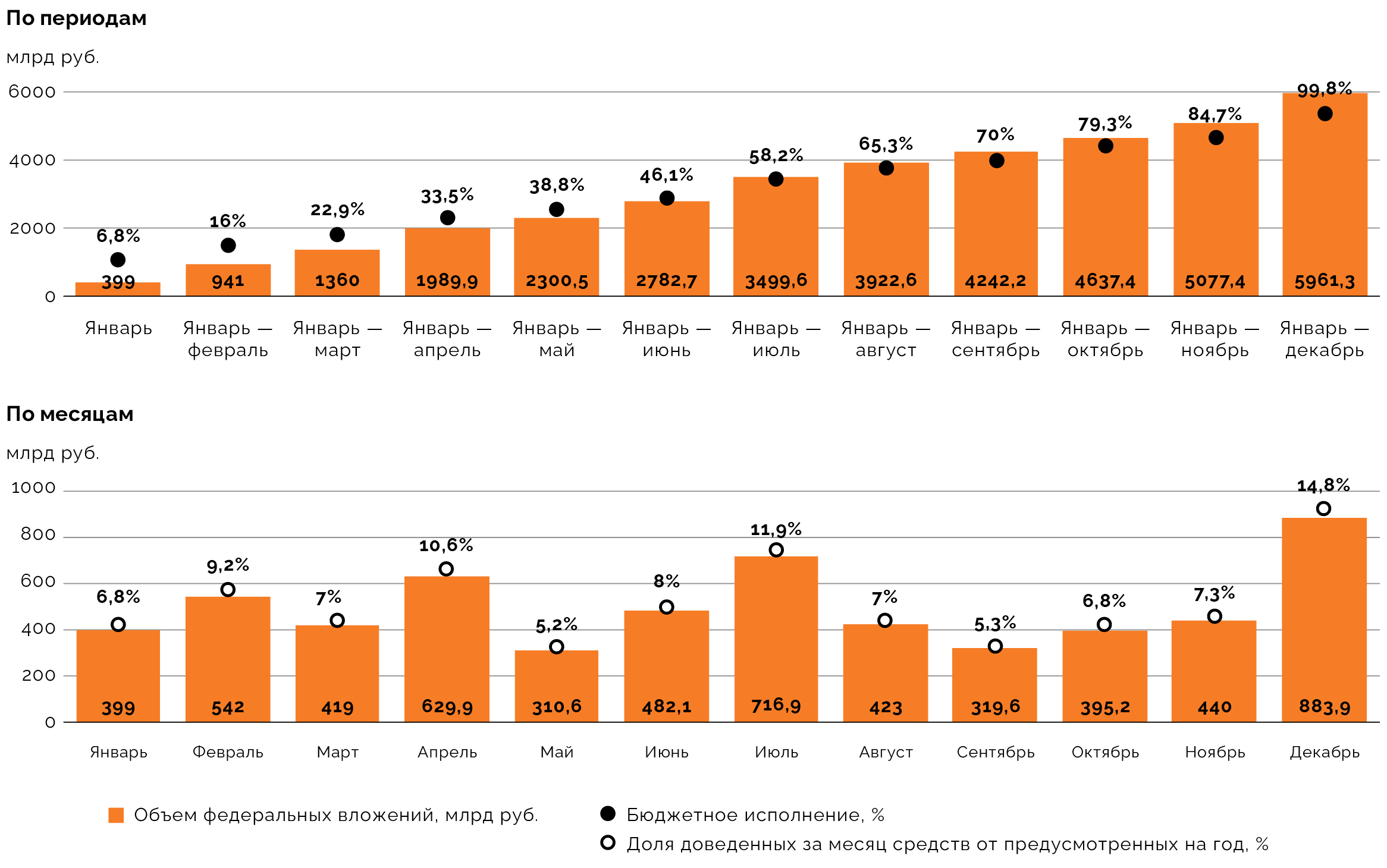

Общие федеральные вложения в национальные проекты и их исполнение в 2025 году
Общие федеральные вложения в национальные проекты и их исполнение в 2025 году

Источник: данные Минфина, расчеты и анализ Sherpa Group

В четвертом квартале 2025 года планка финансирования нацпроектов в целом была снижена на 1,5%, до 5,97 трлн руб. Увеличение вложений коснулось семи нацпроектов из 18‑ти. Наиболее значительным оно было у «Кадров» (+14% к уровню на конец третьего квартала, до 23,9 млрд руб.), «Эффективной и конкурентной экономики» (+11,9%, до 235 млрд руб.) и «Туризма и гостеприимства» (+9,5%, до 48,3 млрд руб.).

Уменьшение планки финансирования в четвертом квартале 2025 года коснулось оставшихся 11 нацпроектов. Самое сдержанное снижение наблюдалось у национального проекта «Молодежь и дети» (—0,01%, до 480,7 млрд руб.), а наиболее сильное — у «Средств производства и автоматизации» (—42,7%, до 11,8 млрд руб.).

В рамках последнего нацпроекта сократили расходы на развитие промышленной робототехники и автоматизации производства (планку финансирования снизили за квартал на 55%) и на развитие производства литейного и термического оборудования (объем плановых расходов упал в 14 раз).

Диапазон изменения планки финансирования нацпроектов в четвертом квартале 2025 года составил от —42,7% до +14%. Для сравнения, в третьем квартале он был умереннее: от —7,4% до +6,2%. Впрочем, существенный разброс значений характерен для последнего квартала, в четвертом квартале 2024‑го он составлял от —27,2% до +13%.

Еще двумя нацпроектами с существенным снижением плановых объемов финансирования в последнем квартале стали «Новые материалы и химия» (—22,6%, до 6 млрд руб.) и «Новые технологии сбережения здоровья» (—15,9%, до 4,8 млрд руб.). В первом случае более чем вдвое снизили предусмотренные расходы на развитие производства композитных материалов, во втором — почти в 19 раз сократили федеральное финансирование развития производства наиболее востребованных лекарственных препаратов и медицинских изделий (с 950 млн руб. до 50 млн руб.).

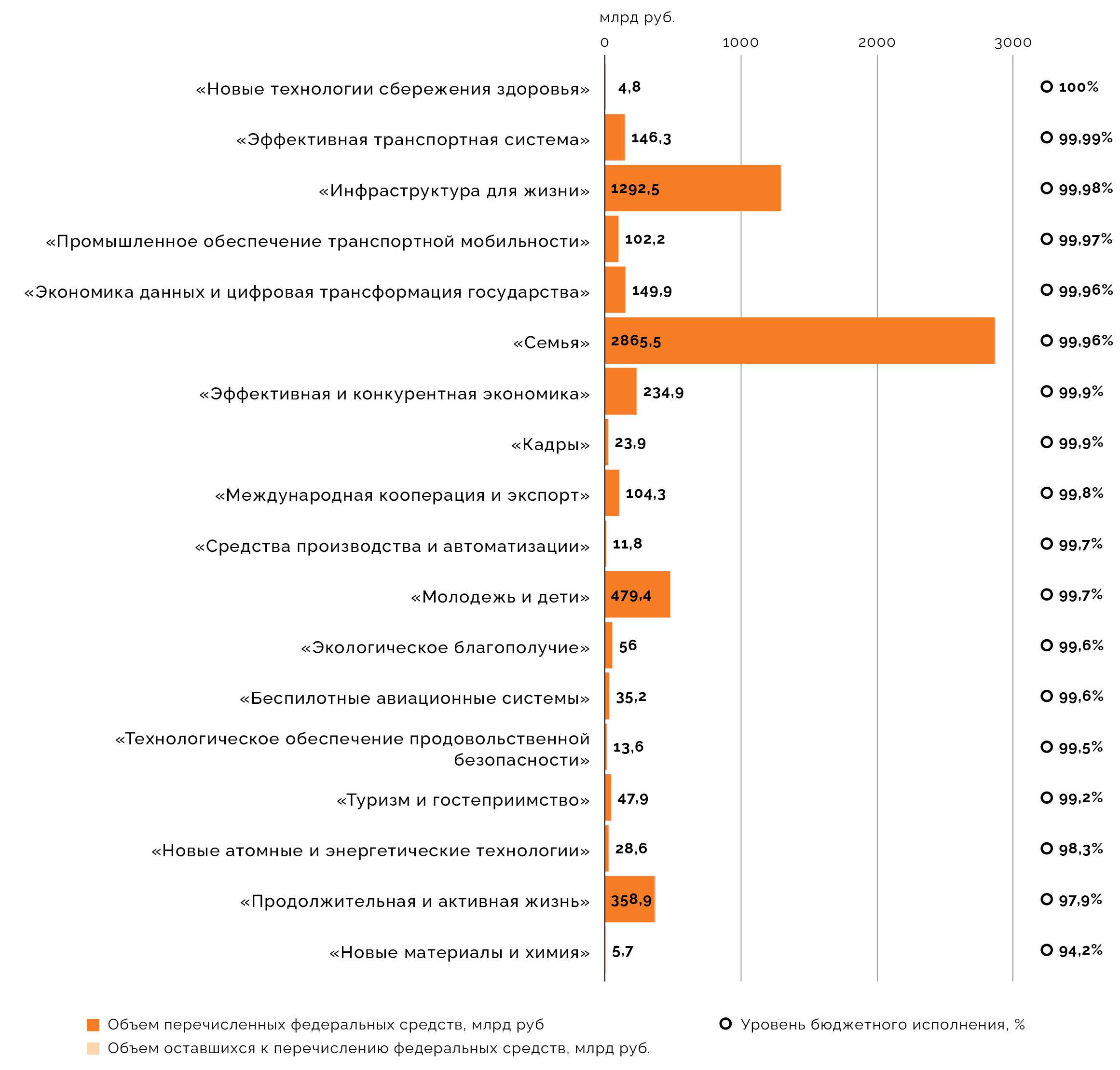

Исполнение национальных проектов в 2025 году
Исполнение национальных проектов в 2025 году

Источник: данные Минфина, расчеты и анализ Sherpa Group

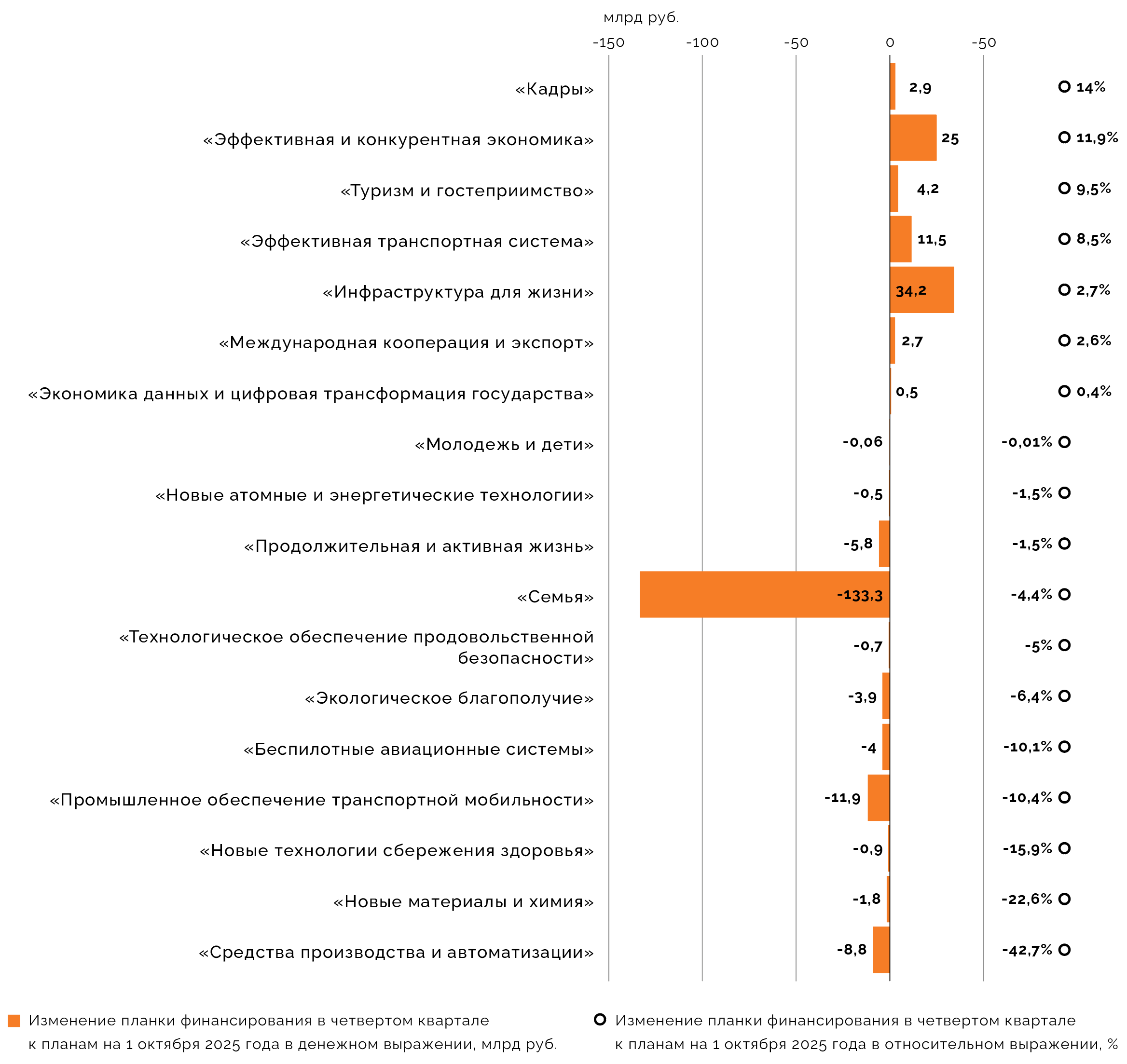

Пересмотр в четвертом квартале планов федерального финансирования нацпроектов на 2025 год
Пересмотр в четвертом квартале планов федерального финансирования нацпроектов на 2025 год

Источник: данные Минфина, расчеты и анализ Sherpa Group

Впрочем, такая корректировка помогла национальному проекту «Новые технологии сбережения здоровья» достичь максимального среди нацпроектов бюджетного исполнения в 2025 году (100%; 4,8 млрд руб.). В тройку лидеров по исполнению попали также оба инфраструктурных нацпроекта «Эффективная транспортная система» (99,99%, 146,3 млрд руб.) и «Инфраструктура для жизни» (99,98%, 1,29 трлн руб.).

Наиболее низкий уровень бюджетного исполнения в 2025 году был у национального проекта «Новые материалы и химия» (94,2%, 5,7 млрд руб.), несмотря на уже упомянутое значительное понижение планки финансирования. Для сравнения, в 2024 году наименьший уровень бюджетного исполнения составлял 97,4% («Беспилотные авиационные системы»).

С точки зрения темпов поступления средств, к ускоренно финансируемым национальным проектам по итогам 2025 года, по нашей оценке, можно отнести «Семью», «Молодежь и дети» (у обоих достаточно высокое исполнение на конец третьего квартала с небольшой корректировкой вложений в конце года), «Эффективную и конкурентную экономику», «Кадры» (у обоих высокое исполнение и дополнительные средства в конце года) и «Туризм и гостеприимство» (за счет выделения дополнительных средств).

Нацпроекты, которые, наоборот, финансировали с отставанием в 2025 году, — «Средства производства и автоматизации», «Технологическое обеспечение продовольственной безопасности», «Экологическое благополучие», «Беспилотные авиационные системы» и «Новые материалы и химия». Для первых двух характерен низкий — менее 50% — уровень исполнения на конец третьего квартала и значительное сокращение средств в четвертом, для трех последних — только сокращение средств.

Распределение национальных проектов по темпам освоения средств в 2025 году
Распределение национальных проектов по темпам освоения средств в 2025 году

Источник: данные Минфина, анализ и оценка Sherpa Group

Национальные проекты «Новые технологии сбережения здоровья» и «Промышленное обеспечение транспортной мобильности» на конец третьего квартала были профинансированы на 71,3% и 70,5% соответственно, и это отражает ускоренное поступление средств. Однако в четвертом квартале им снизили планку расходов на 15,9% и 10,4%, что чаще делается для проектов с отставанием финансирования. Чтобы учесть обе эти разнонаправленных тенденции, мы поместили эти нацпроекты в категорию с нейтральными темпами финансированием.

Всего в такую категорию попало около половины реализуемых национальных проектов: восемь из 18‑ти. По нашей оценке, для первого года финансирования с учетом еще пяти проектов с ускоренными вложениями это достаточно позитивный результат.

Нацпроекты «Инфраструктура для жизни» и «Эффективная транспортная система» были отнесены нами к проектам с плановыми темпами финансирования. У первого исполнение по итогам третьего квартала и повышение средств в четвертом оказались недостаточными для категории с ускоренными вложениями. У «Эффективной транспортной системы» высокий приток дополнительных средств в конце года мог обеспечить попадание в «ускоренно финансируемые», но уровень исполнения за три квартала граничил с «отстающими».

В 2026 году на национальные проекты из федерального бюджета собираются потратить 7,15 трлн руб., что на 19,9% превысит уровень фактических расходов на них в 2025‑м. Количество финансируемых из федерального бюджета нацпроектов увеличится с 18 шт. до 20‑ти. К уже существующим добавятся «Технологическое обеспечение биоэкономики» и «Развитие космической деятельности Российской Федерации на период до 2030 года и на перспективу до 2036 года».

Федеральные проекты между кратным ростом и сокращением

Среди 109 федеральных проектов, входящих в состав всех национальных проектов, 100%-ного исполнения смогли достичь 48 шт. с общим объемом доведенных средств 3,39 трлн руб., или 56,9% от общего объема федеральных вложений.

Крупнейшим федпроектом с исполнением 100% стала «Поддержка семьи» (нацпроект «Семья»), которая получила все предусмотренные 2,68 трлн руб. В рамках мероприятий этого проекта осуществляются выплаты материнского капитала, ежемесячных пособий на ребенка и поддерживается льготная ипотека для семей с детьми.

Наименьшее исполнение среди федеральных проектов было у «Борьбы с сахарным диабетом» (нацпроект «Продолжительная и активная жизнь»), который в 2025 году профинансировали на 91,2% (8,5 млрд руб.). В нацпроектах предыдущей формации такого федерального проекта не было, поэтому, скорее всего, здесь могли быть трудности, характерные для первого года финансирования.

Федеральным проектам значительнее, чем нацпроектам, пересматривали планку финансирования в четвертом квартале 2025 года. Самое большое увеличение ожидаемых вложений по отношению к концу третьего квартала было у «Развития опорной сети железных дорог» (нацпроект «Эффективная транспортная система») — в 17,5 раз, до 6,9 млрд руб.

Самое существенное снижение за это же время произошло у «Создания зарубежной инфраструктуры» (входит в нацпроект «Международная кооперация и экспорт»), этому федпроекту финансирование сократили в 594 раза к уровню конца третьего квартала, или с 1,4 млрд руб. до 2,4 млн руб. На это, на наш взгляд, частично повлияли геополитические условия, сложившиеся в минувшем году, не упростившие его реализацию.

В 2026 году количество финансируемых из бюджета федеральных проектов увеличится на 18,3%, до 129 шт., в том числе за счет расширения мероприятий у существующих нацпроектов и появления двух новых нацпроектов, касающихся биоэкономики и космоса.

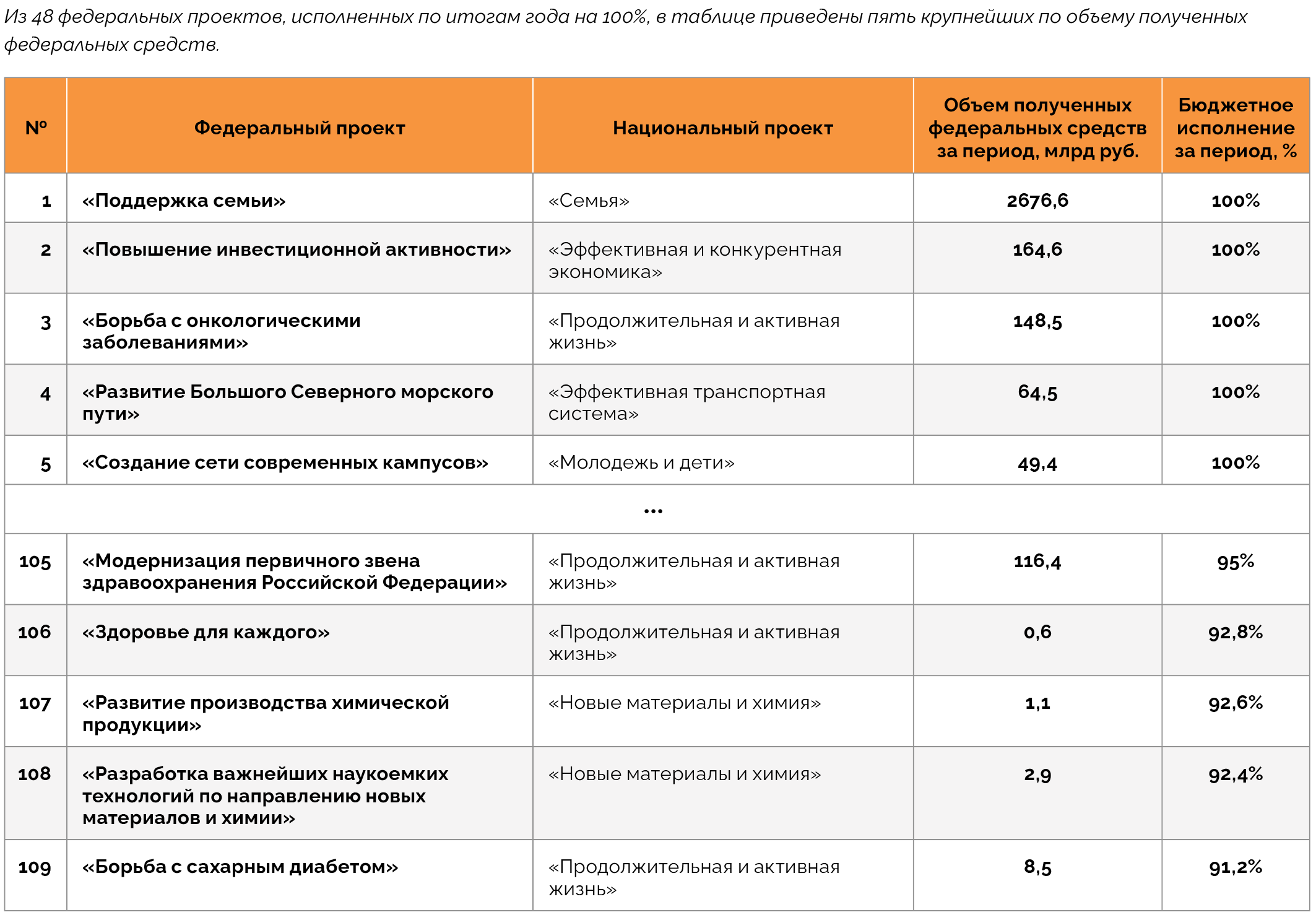

Федеральные проекты с наибольшим и наименьшим исполнением в 2025 году
Федеральные проекты с наибольшим и наименьшим исполнением в 2025 году

Источник: данные Минфина, анализ и оценка Sherpa Group

Материал публикуется исключительно в информационных целях, не является профессиональной консультацией, рекламой и офертой, а также не может быть основанием для принятия инвестиционных решений. Приведенные данные, экспертные мнения и прогнозы актуальны на дату публикации и не носят исчерпывающий характер.
